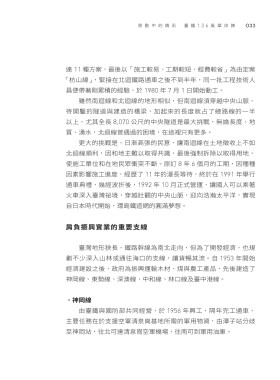

達 11 種方案,最後以「施工較易、工期較短、經費較省」為由定案
「枋山線」,緊接在北迴鐵路通車之後不到半年,同一批工程技術人
員便帶著剛累積的經驗,於 1980 年 7 月 1 日開始動工。
雖然南迴線和北迴線的地形相似,但南迴線須穿越中央山脈,
待開鑿的隧道與建造的橋梁,加起來的長度就占了總路線的一半
以上,尤其全長 8,070 公尺的中央隧道是最大挑戰,無論長度、地
質、湧水,北迴線曾遇過的困境,在這裡只有更多。
更大的挑戰是,日漸高張的民意,讓南迴線在土地徵收上不如
北迴線順利,因和地主難以取得共識,最後強制拆除以取得用地,
使施工單位和在地民眾衝突不斷。原訂 8 年 6 個月的工期,因種種
因素影響施工進度,經歷了 11 年的漫長等待,終於在 1991 年舉行
通車典禮,幾經波折後,1992 年 10 月正式營運,讓國人可以乘著
火車深入臺灣祕境,穿越壯觀的中央山脈,迎向浩瀚太平洋,實現
自日本時代開始,環島鐵道網的圓滿夢想。
